上海市級大型居住社區公建 配套設施建設成本分析研究
2020-12-28
作者:?
徐婭萌(社會事業部/上咨經濟發展研究院社會發展研究中心)
2003年以來,上海市在寶山、嘉定等9個區縣分三批次規劃選址了46個大型居住社區建設基地。對于2011年陸續開工建設的14個新一輪選址基地市政公建配套建設項目,各區普遍反映成本增加矛盾突出,建設資金壓力較重,后續市政公建配套設施建設面臨較大壓力。鑒于上述背景情況,本文旨在通過成本調研,掌握配套建設成本的現狀與變化情況,深入了解當前配套建設資金需求情況,并通過調研分析探索、尋求解決實際問題的方法和途徑。
2003年以來,上海市在寶山、嘉定等9個區縣分三批次規劃選址了46個大型居住社區建設基地。按照市政府的統一部署,市、區各部門積極推進大型居住社區市政公建配套設施建設,取得了良好的成效。然而由于本市大型居住社區建設基地選址多位于中心城區以外,尤其新一輪選址基地均位于遠郊區,周邊原有的市政基礎設施和公共服務設施較前二輪基地更為薄弱。對于2011年陸續開工建設的14個新一輪選址基地市政公建配套建設項目,各區普遍反映成本增加矛盾突出,建設資金壓力較重,原核實論證所確定的配套建設費用難以滿足項目實際資金需求,后續市政公建配套設施建設面臨較大壓力。
一、研究的背景和目的
為了有效發揮大型居住社區保障性住房使用效益,滿足入住居民“開門七件事”基本生活需求,市委、市政府高度重視和關心大型居住社區市政公建配套設施建設,提出配套設施與住宅“同步規劃、同步設計、同步建設、同步交付”的工作要求。按照市政府的統一部署,市、區各部門積極推進大型居住社區市政公建配套設施建設,取得了良好的成效。然而由于本市大型居住社區建設基地選址多位于中心城區以外,周邊原有的市政基礎設施和公共服務設施較為薄弱。經過多年來的建設,各區普遍反映基地配套建設資金壓力較重,原核實論證所確定的配套建設費用難以滿足項目實際資金需求,后續市政公建配套設施建設面臨較大壓力。
二、調研基地市政公建配套建設成本分析
本文針對所選取的奉賢區南橋、青浦區新城一站、浦東新區航頭拓展、閔行區浦江拓展4個大型居住社區建設基地開展配套成本調研工作。
(一)調研數據
調研數據顯示,相比核實論證總投資額,相關基地實際建設成本存在不同程度的變化,而且部分基地、部分項目成本變化情況較突出。各調研基地情況分別如下。
1.奉賢區南橋基地(環城北路以南區域)

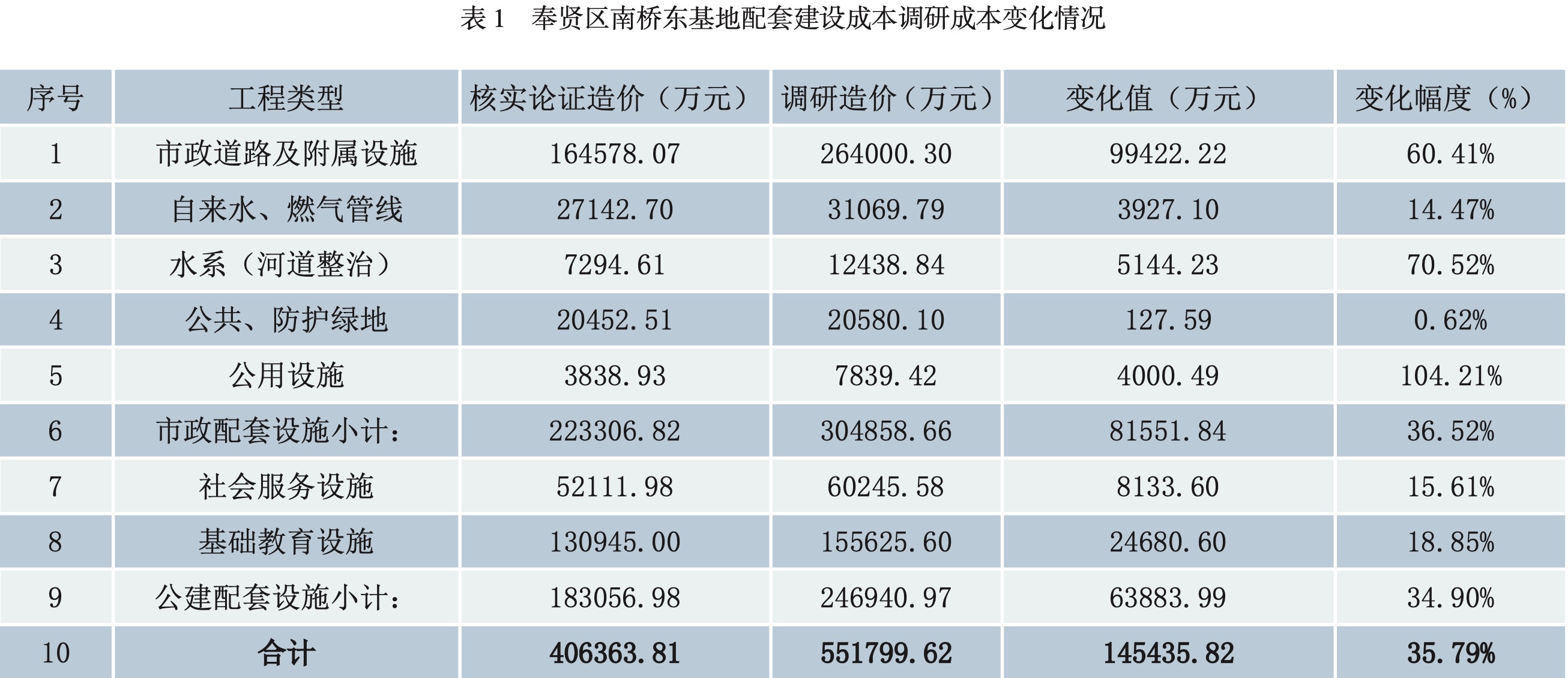

2011年核實論證總投資額為406363.81萬元,本次調研實際建設成本為551799.62萬元,增加145435.82萬元,增幅比例為35.79%,詳見表1。
2.青浦區新城一站基地

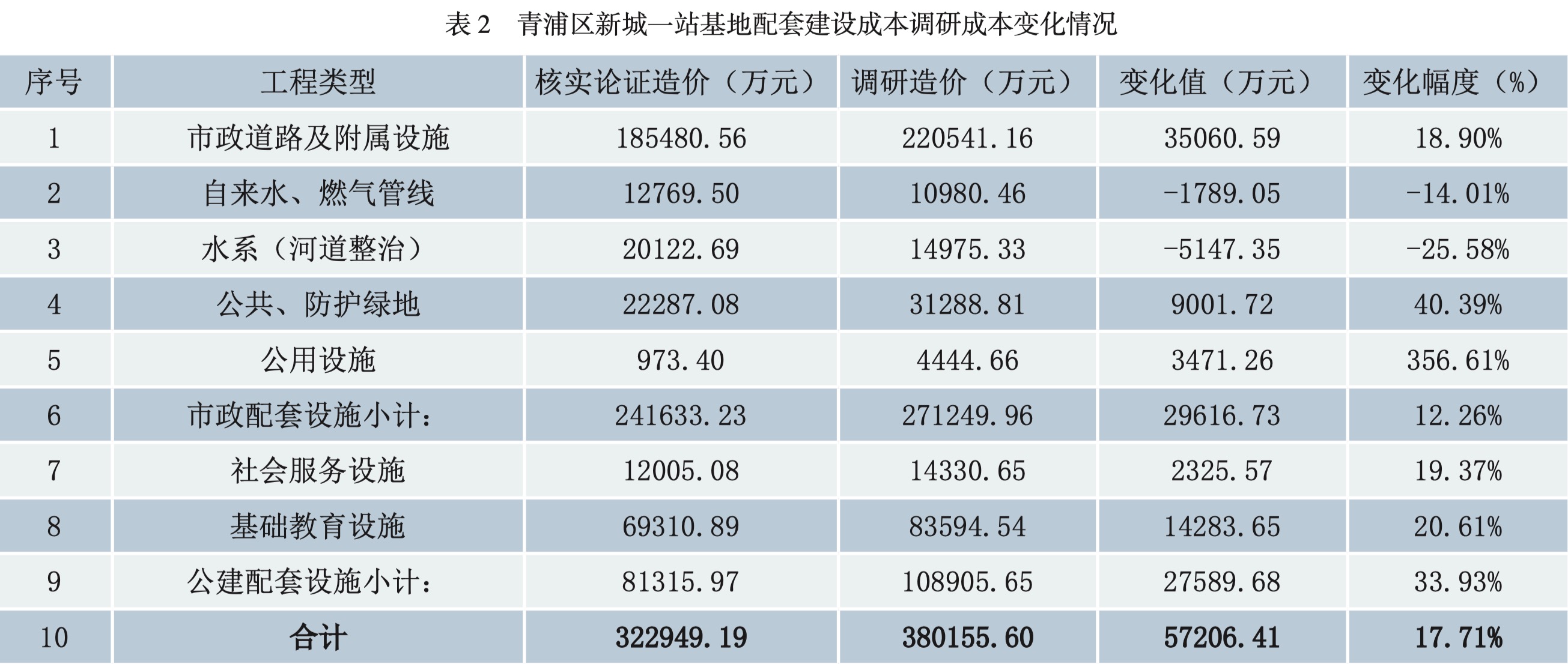

2011年核實論證總投資額為322949.19萬元,本次調研實際建設成本為380155.60萬元,增加57206.41萬元,增幅比例為17.71%,詳見表2。
3.浦東新區航頭拓展基地

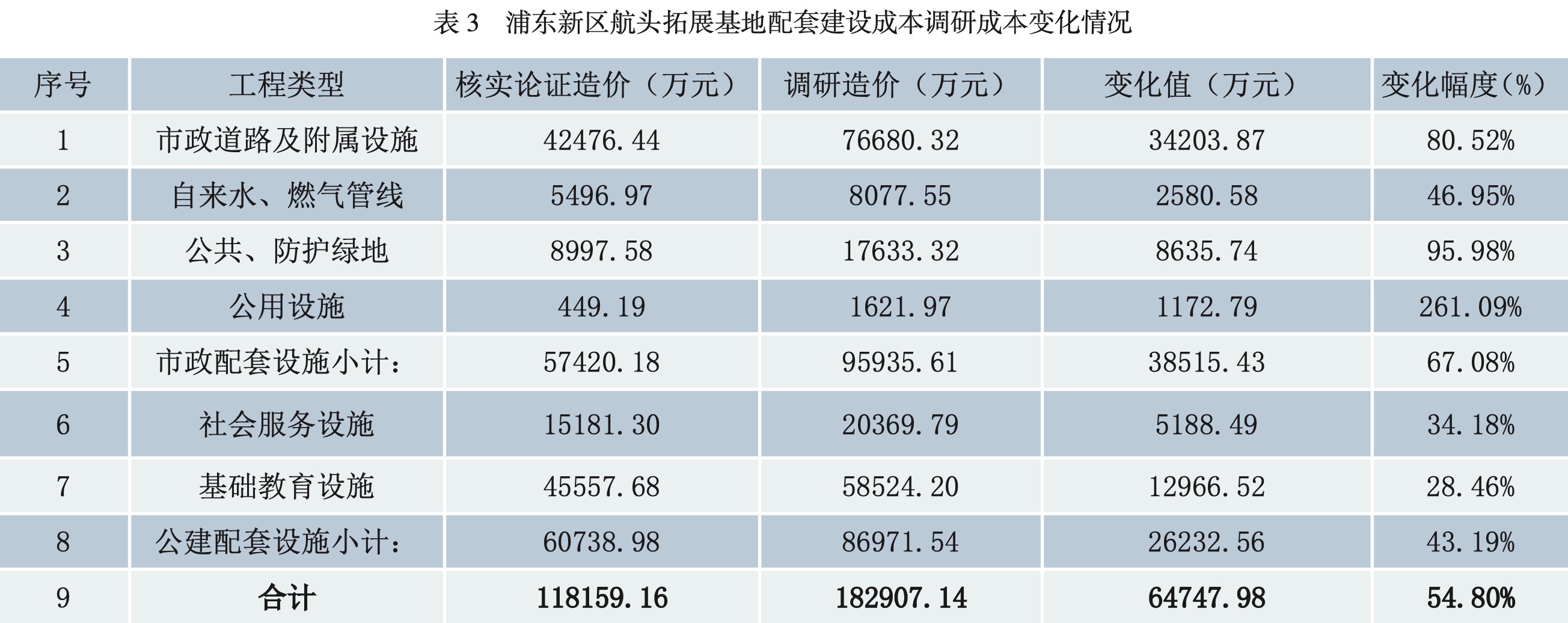

2011年核實論證總投資額為118159.16萬元,本次調研實際建設成本為182907.14萬元,增加64747.98萬元,增幅比例為54.80%,詳見表3。

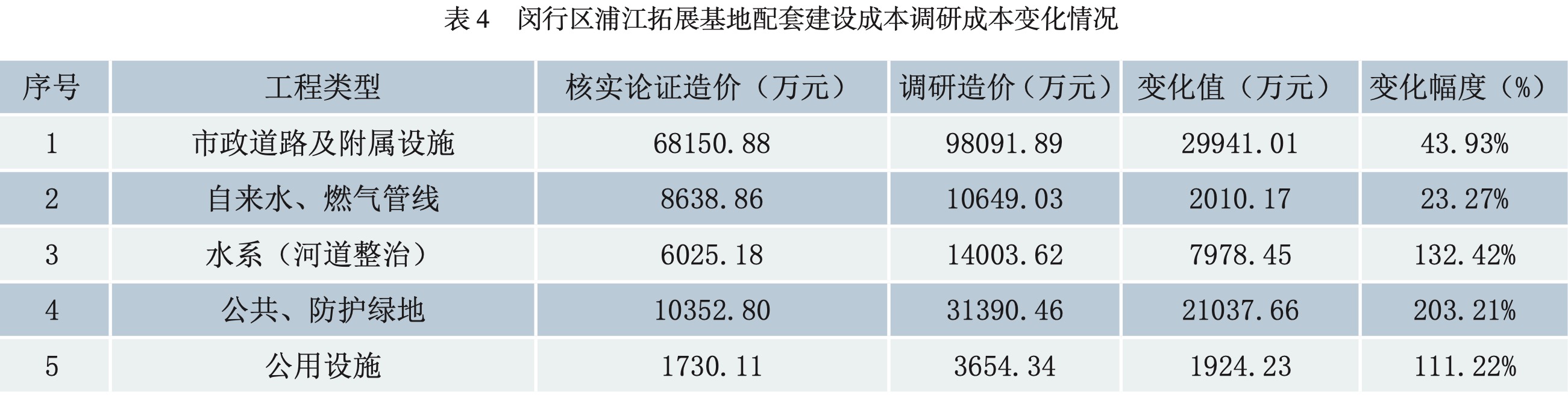

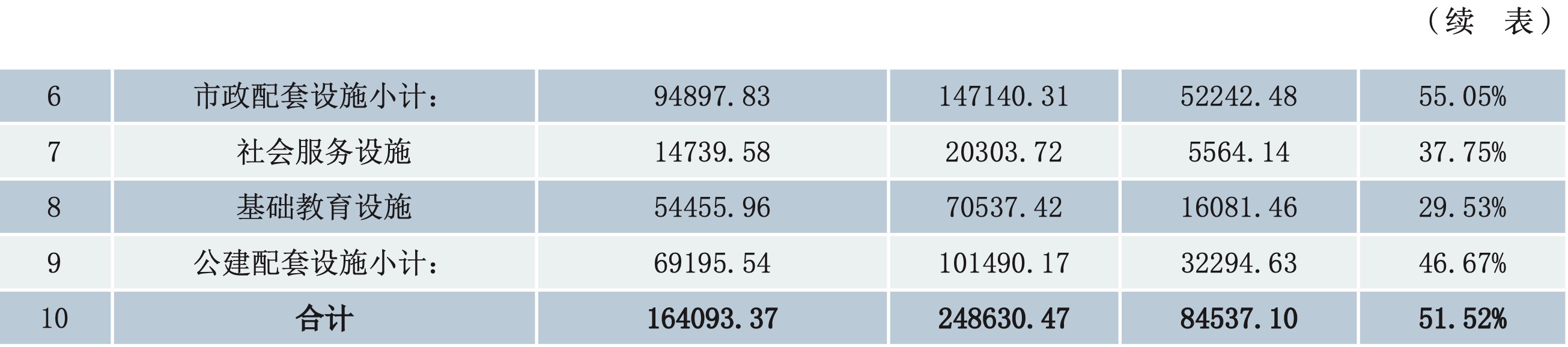

4.閔行區浦江拓展基地
2011年核實論證總投資額為164093.37萬元,本次調研實際建設成本為248630.47萬元,增加84537.10萬元,增幅比例為51.52%,詳見表4。


(二)成本變化原因分析
經調研了解,造成和影響各基地配套建設總投資成本發生變化的原因和因素歸納起來主要有以下幾種情況。
1.建設標準發生變化
配套工程項目行業主管部門移交接管標準相比現行配套建設導則標準發生了變化,主要有:(1)如教育設施、社會服務設施中樓地面、墻面、天棚等裝修設計標準提高增加投資。據統計,該項內容引起的投資增幅約為12%~31%(各區情況不一,下同)。(2)公共綠地等綠化工程設計標準變化引起費用增加。該項內容引起的投資增幅約為28%~48%。(3)部分公用設施在原來建筑、裝飾、安裝費用以外增加了設備及外配套費用。據統計,該項內容引起的投資增幅約為51%~73%。
2.建設內容與規模變化
(1)部分基地道路工程實際建設道路紅線寬度和設計長度與詳規及核證指標不一致。該項內容引起的投資增幅約為5%~22%。(2)部分基地教育設施方案批復建筑面積大于控制性詳細規劃面積指標。
3.工料機市場價格變化
核證建安指標基于2011年核證時點工料機市場信息價格,實際施工期間市場工料機價格(尤其是人工單價)發生了較大變化,引起建安成本增加。據統計,該項內容引起的投資增幅約為30%左右。
4.建設場地和施工條件的個體因素差異造成建設成本變化
(1)市政道路工程中因?qū)嶋H場地標高、地質情況的特殊性引起的土方數量、路基處理、暗浜處理等費用增加。該項內容引起的投資增幅約為7%~27%左右。(2)實際發生新建道路道口開設及綠化賠償以及現場簽證費用引起成本變化。該項內容引起的投資增幅約為5%~19%左右。
5.公用管線工程及道路附屬工程實際造價成本偏高
(1)公用管線工程由行業主管部門實施建設,單位投資指標高于核證指標。(2)公建項目中市政接口和水電配套工程成本普遍偏高于核證標準。(3)道路工程中附屬設施(交通工程、路燈工程、行道樹工程、臨時工程等)實際造價指標普遍高于原核實論證取定指標。本項內容引起的投資增幅約為4%~19%。
6.其他方面
(1)因社會保障費用新文件規定出臺對建安成本造成影響。(2)建設管理和建設單位自身原因引起的成本變化。
三、調研基地市政公建配套建設成本控制管理存在問題
(一)缺乏貫穿項目全過程的成本控制統一主體
在現行工程造價管理模式下,項目不同階段工程造價管理主體和參與方不盡一致,核實論證工作結果較難成為各階段不同管理主體共同的投資控制目標和依據。這種情形就迫切需要有一個基于業主的貫穿項目全過程的投資控制管理主體來實施全過程造價控制工作,真正將核實論證總投資作為目標嚴格控制配套建設成本。
(二)未能有效采取限額設計投資控制措施
部分基地在配套項目建設前期特別是初步設計和施工圖設計環節,未積極采取限額設計的投資控制措施,沒有將核實論證總成本目標有效落實到設計任務書中,在方案批復階段就形成初步設計概算超過核實論證總投資的不良局面,加之后續在施工圖設計、施工協議簽訂、工程施工、竣工結算各階段全過程造價控制工作沒有加強,預算造價、結算造價層層加碼的現象便屢見不鮮。
(三)存在一定程度的配套建設規模擴大、建設標準提高的現象
各區在配套建設具體實施中,不同程度地出現專項規劃設施量或方案批復建設規模超過控規數量的情況。另外,由于部分區相關主管部門制定的市政、公建實施接管標準高于本市統一的配套建設管理導則要求,造成實際建設標準提高,直接影響到配套成本的變化。
四、對策和建議
(一)落實制度建設,加強資金及成本管理,實施新一輪大居市政公建配套建設成本全過程控制
本市新一輪大居市政公建配套工程建設具有投入成本高、建設周期長、影響因素多、資金籌措節點相對分散等特性,亟需建立并落實資金、成本管理制度,有效控制并降低市政公建配套工程建設成本,有效發揮配套建設資金的使用效益。
在配套建設資金管理方面,應適時出臺本市新一輪大居市政公建配套建設資金收繳、使用和決算管理辦法,規范各區相關建設基地配套建設資金的分攤、收繳、使用與項目決算工作,并積極提高配套建設資金的使用效益。
本市大型居住社區建設推進辦公室(市推進辦)已于2011年8月出臺《市保障性安居工程大型居住社區新一輪選址基地建房協議價格核實論證工作相關規定》(市推進辦〔2011〕41號文),就市政公建配套建設資金的分攤、收繳、使用方法作了原則性規定,并于2015年10月又出臺〔2016〕148號文件對原規定加以修訂完善。各區應在上述文件規定的基礎上,結合各區實際情況,擬定相應的管理細則,把各基地市政公建配套建設資金管理工作落到實處。
市推進辦在本文調研成果的基礎上,宜盡快形成《新一輪選址大型居住社區市政公建配套分攤費用管理辦法》以及《新一輪選址大型居住社區市政公建配套項目建設成本核算辦法》,規范配套建設資金的收繳、使用管理和項目決算管理相關工作。
在配套成本控制方面,各區及相關配套建設實施單位必須牢固樹立成本意識、限額意識,按照現行配套建設導則要求與標準實施項目建設,把核實論證總投資額作為成本控制目標。建議委托專業投資監理實施全過程造價控制。投資監理工作應貫穿項目決策、設計、施工和竣工結算全過程。
(二)以區為主,市區聯手,建立配套建設總成本結算審核認定機制
由于種種原因,各基地配套建設實際成本與核實論證金額發生了一定程度的客觀變化,需要市、區兩級政府對項目實際成本進行結算審核與認定,確定具體差異。
總體原則和思路為:(1)根據“以區為主,市區聯手”的配套建設管理機制,明確基地所在區大型居住社區建設推進辦公室或其委托的部門(或機構)為項目結算審核主體。(2)市大型居住社區建設推進辦公室或市政府指定的其他市屬部門(或機構)是基地市政公建配套建設項目結算認定主體。(3)結算審核工作于基地保障性住房完成交付使用或基地市政公建配套設施竣工完成80%時正式啟動。(4)為體現“誰主張、誰出資”的費用分攤原則,經結算審核認定的投資差額由基地所在區政府為主落實資金來源,市級財力適當支持。根據原核實論證總投資確定的大居各類項目所承擔配套建設分攤單價不再調整。
資金來源可以從以下幾個方面考慮:(1)各基地共有產權房類型調整所產生的配套分攤費增收資金;(2)各基地征收安置房房源供應二次差價;(3)各基地土地儲備資金成本結余;(4)各基地經營性項目出讓地塊土地出讓金收益部分;(5)市級新增專項財政補貼資金。
(三)結合最新要求,及時修訂和完善配套建設導則與標準
上海市保障性住房(大型居住社區)配套建設管理導則是為了明確配套建設管理要求,規范和指導配套工程設計、施工、建設行為,合理控制配套建設成本而專門制定的,現行導則于2012年制定和發布,該導則對推進本市大型居住社區配套工程建設起到了積極的作用。然而通過幾年來的試用,也發現了其中存在的一些問題。為使導則標準的制定更具科學性、時效性和實際操作性,修訂工作需有市場化和前瞻性視角,以滿足社會進步和市場發展的實際需要,增強政策制定的現實指導意義和長效性。
(四)夯實成果,實際應用,形成科學有效的大居配套總投資核實論證造價指標體系
通過對調研基地在建配套項目建設成本的摸底、測算和分析,基本掌握了比較有代表性的第一手成本基礎數據,為后續啟動基地核實論證階段相關造價指標的調整完善創造了條件。在此基礎上,應對樣本基地配套建設各類項目實際造價指標進行進一步分析、研究、修正,夯實成果,初步建立新一輪大居市政公建配套工程造價指標數據庫,并實施動態跟蹤管理,將相關成果有效應用于后續工作中,為核實論證工作的科學性和時效性提供技術保障。
