軌道交通崇明線是規劃軌道快線,南起浦東金橋地區,北至崇明陳家鎮,途徑崇明區和浦東新區,是一條快速聯系崇明兩島和上海中心城的軌道交通線路,是本市軌道交通網絡中重要組成部分,且已納入國家發展改革委批復的《上海市城市軌道交通第三期建設規劃(2018~2023年)》,是本市2020年重大建設項目。
負責主體:
城市建設部/上咨經濟發展研究院城市發展研究中心
聯系方式:
csjs.dept@sicc.sh.cn
項目概述
一、項目背景
根據《上海市城市總體規劃(2017-2035年)》,上海將構建鐵路、城市軌道、常規公交和輔助公交等多模式公共交通系統,形成城際線、市區線、局域線等3個層次的軌道交通網絡。其中城際線主要采用城際鐵路、市域鐵路、軌道快線等系統模式,規劃總里程達到1000千米以上。
軌道交通崇明線是規劃軌道快線,南起浦東金橋地區,北至崇明陳家鎮,途徑崇明區和浦東新區,是一條快速聯系崇明兩島和上海中心城的軌道交通線路,是本市軌道交通網絡中重要組成部分,且已納入國家發展改革委批復的《上海市城市軌道交通第三期建設規劃(2018~2023年)》,是本市2020年重大建設項目。
二、內容及進展

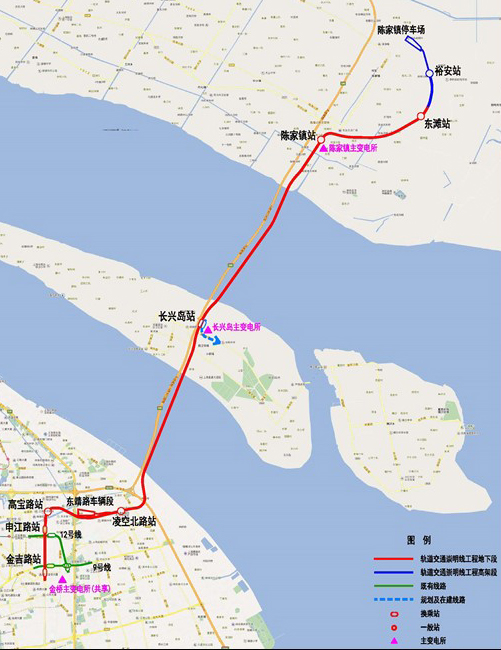

軌道交通崇明線是連接中心城和崇明兩島(長興島、崇明島)的市域快速軌道交通,線路南起浦東金橋地區,跨越長江口南港和北港,途經長興島中部新開港及陸域,北至崇明陳家鎮裕安社區,全長43.11千米,全線共設車站8座,東靖路車輛段和陳家鎮停車場各1處。線路走向為:申江路—高寶路—東靖路—穿越長江南港—永衛路—穿越長江北港—規劃陳通路—朱雀路—規劃繁郁路—中濱路東側。
接到委托任務后,項目組制定了周密的工作計劃,于2019年27日-29日,邀請了來自全國各地的權威專家召開了專家評估會。會后,項目組又多次與委托方、建設單位、設計單位等進行溝通協調。為了加快推進項目進程,相關方提出擬先行實施一期工程(即金吉路站至長興島北轉換井)。一期工程范圍為金吉路站至長興島北轉換井,長22.40千米,沿申江路—高寶路—東靖路—穿越長江南港—長興島永衛路走行,均采用地下敷設方式,主要工程內容包含正線區間、5座車站(金吉路站、申江路站、高寶路站、凌空北路站、長興島站)、東靖路車輛段(含出入段線)以及中間風井、檢查井、盾構轉換井等的土建工程。工程總投資約160億元。
由于項目復雜、牽涉面廣,項目組做了大量的研究論證工作,為理順投資、穩定方案,查閱了大量規范,多次與專家進行互動、訪談,最終形成客觀公正、多方認可的咨詢成果。目前,崇明線東灘站東端頭井于2019年12月開工;一期工程于2020年12月獲得初步設計批復,計劃2021年3月底開工建設。
三、成果及意義
崇明線定位為一條聯系長興島、崇明島等外圍城鎮與上海中心城內曹路鎮、金橋出口加工區的市域軌道交通快線,是一條助力“崇明世界級生態島”發展的生態旅游線和應急生命線,建成后將加強崇明兩島與上海中心城的快速聯系,緩解長江隧橋交通壓力,改善崇明區的對外交通環境,完善上海市軌道交通網絡及綜合交通體系,優化城市空間布局,促進沿線重要功能區及產業基地的發展,推進“崇明世界級生態島”建設,落實“長三角一體化”國家戰略。
